江津区金钗井片区内涝治理工程项目管网治理 第一阶段临时交通管制通告

来源:江津融媒体中心    2025-04-07 16:33

江津区金钗井片区内涝治理项目已开工建设,整个项目分为八个施工阶段,计划工期720日历天,现已启动第一阶段施工。第一阶段主要实施金钗井路及南街、北街的明挖雨水管道施工,施工工期约60天。具体施工组织如下:

一、占道施工情况

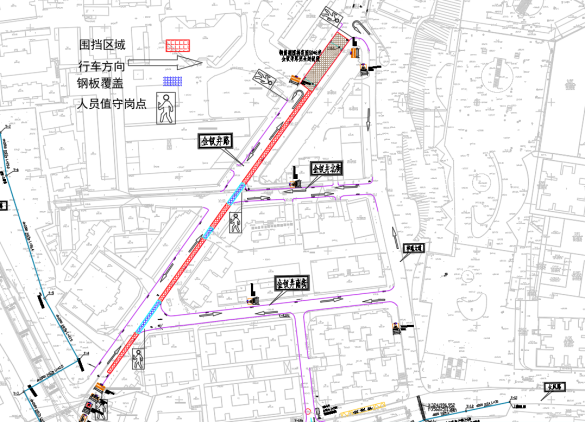

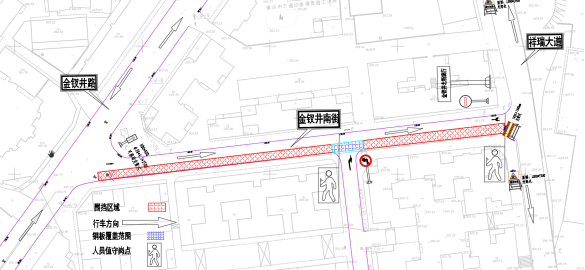

1、金钗井南街路幅7m宽,全路段采用分幅占道4m宽,由金钗井至祥瑞大道单向通行,计划于2025年04月08日至2025年04月28日占道施工,共计20日。

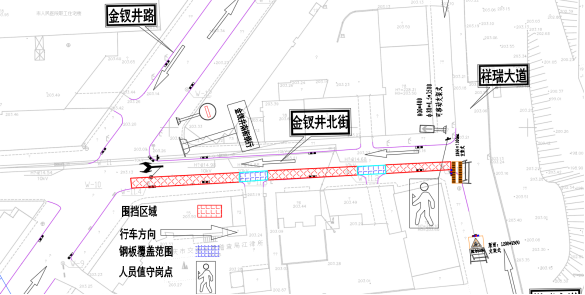

  1. 金钗井北街路幅7m宽,全路段采用分幅占道4m宽,由祥瑞大道至金钗井单向通行,2025年4月28日恢复金钗井南路交通,同时金钗井北街于2025年4月28日至2025年5月13日占道施工,共计15日。

3、金钗井路路幅宽度10m,全路段采用分幅占道4m宽,实行双向2车道通行,2025年5月13日恢复金钗井北路交通,同时金钗井路于2025年5月13日至2025年6月08日占道施工,共计26日。

二、交通组织方案

为切实减少道路交通压力,本项目制定了车辆导流方案并已报交通主管部门审批。

1、对金钗井路及金钗井北街、南街占道施工区域采用全围挡封闭施工,遇小区出入口及支路路口采用钢板覆盖行车夜间施工;在金钗井路各交叉口设标志牌,入口处设支架式前方施工50m距离标志-车道变窄标志-限速标志-线形诱导标志等。

2、施工时序:金钗井南街     金钗井北街     金钗井路。

3、施工占道:施工期间的道路两侧禁止停车,按照施工时序施工完占道段后立即恢复交通,再转换至下段路进行占道施工。

4、交通协管人员:每段围挡封闭段两端各设1人进行交通指挥,入口围挡起点处设交通协管员1名,出口围挡终点处设交通协管员1名,同时对于小区出入口各设1人进行交通指挥。

请周边群众及市民朋友提前规划好出行路线,由此给您造成的不便,深表歉意!

项目主管部门:重庆市江津区住房和城乡建设委员会

交通主管部门:重庆市江津区公安局

2025年04月07日
