发电倒计时,大唐江津燃机1号机组正式试运行
来源:江津融媒体中心 2025-09-24 11:22
江津融媒讯(记者 刘星欣 见习记者 李江 通讯员 龙小凤)9月22日9时58分,大唐江津燃机项目1号机组正式进入试运行阶段,该项目经过7天168小时满负荷运转后,将于9月29日正式发电,为重庆电力供应和低碳发展注入新动能。


作为重庆市重点项目,大唐江津燃机项目总投资约26亿元,占地面积171亩,建设2台54。68万千瓦“一拖一”单轴燃气-蒸汽联合循环发电机组,总装机容量达109。36万千瓦。投产后预计年上网电量可达21亿千瓦时,可满足约70万户家庭用电需求,年减排二氧化碳超90万吨,为重庆市中长期电力需求提供有力支撑,助力实现“双碳”目标。

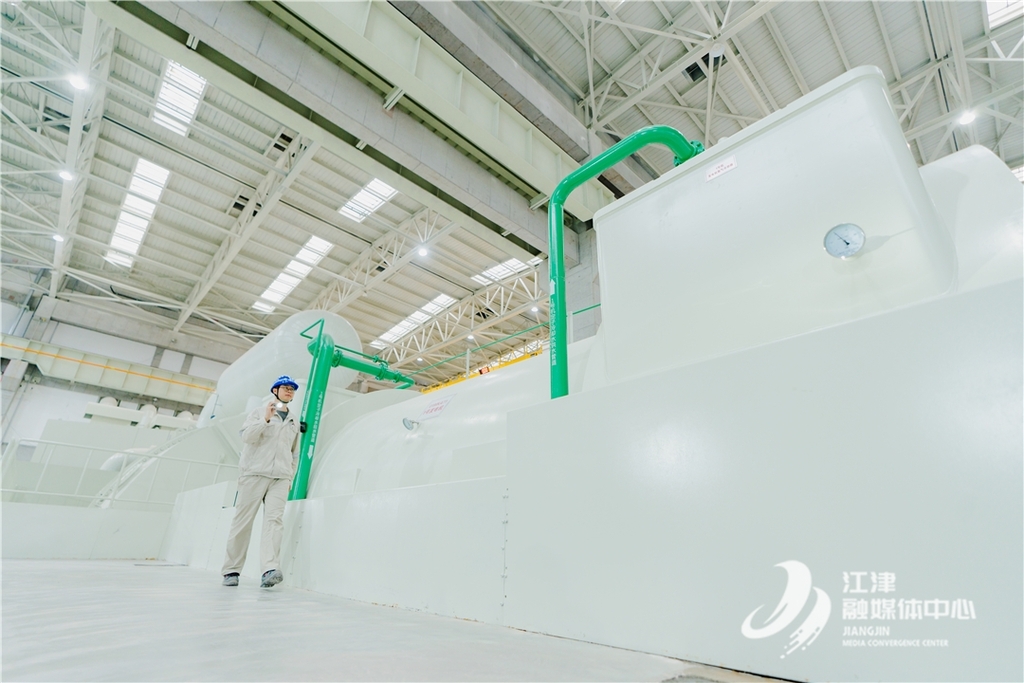

项目采用全球领先的“燃气-蒸汽联合循环”技术,并配备国内首台单轴M701F5重型燃气轮机,通过燃气轮机燃烧天然气产生高温高压气体驱动发电机发电,同时利用余热锅炉回收废气热量产生蒸汽,进一步推动蒸汽轮机发电,实现能源高效利用,发电效率显著提升。

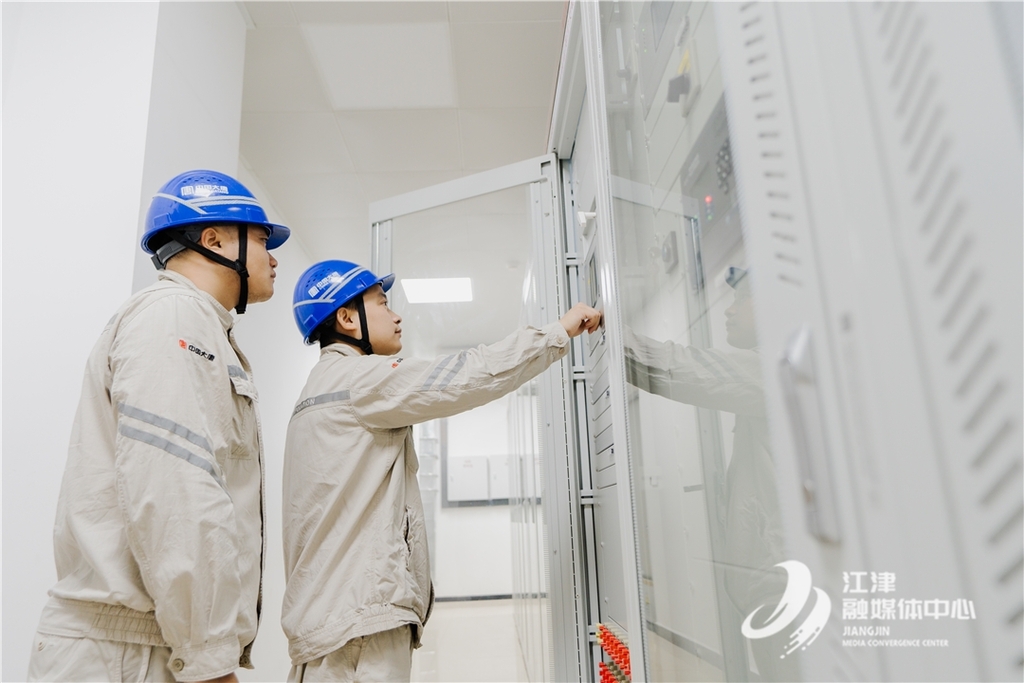

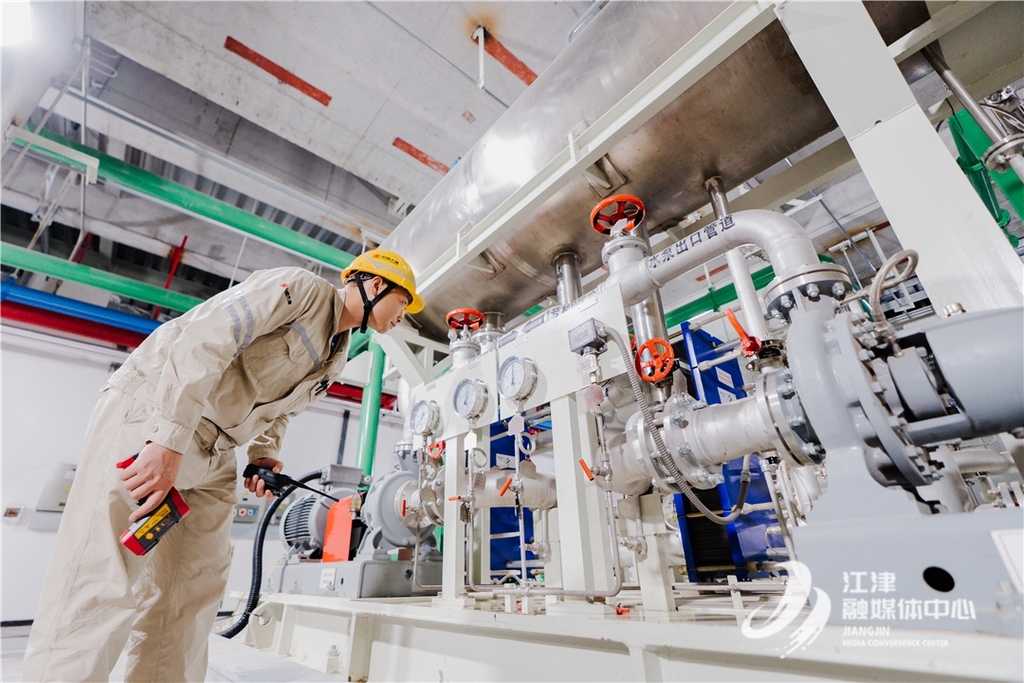

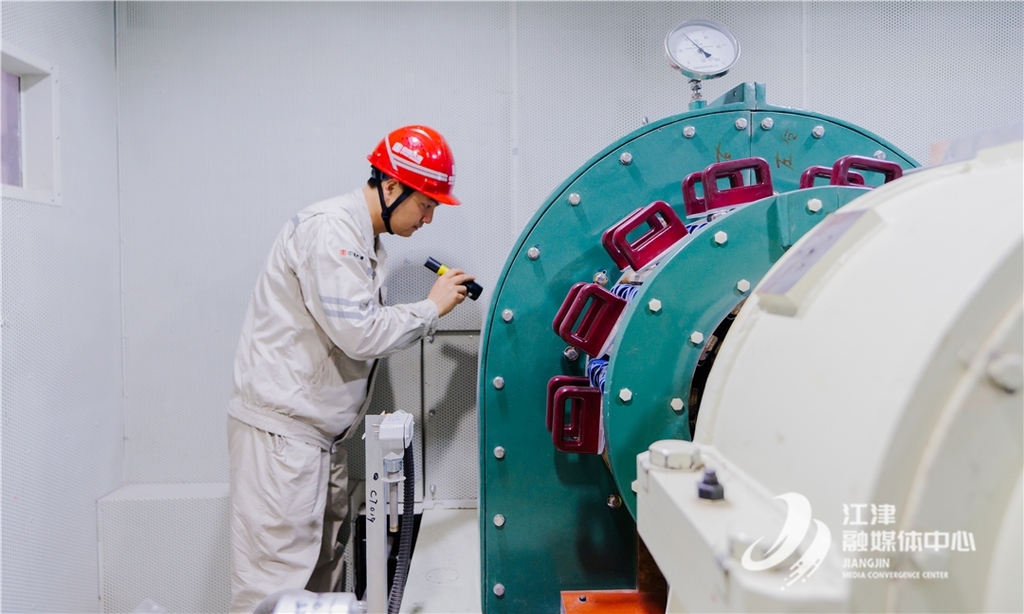

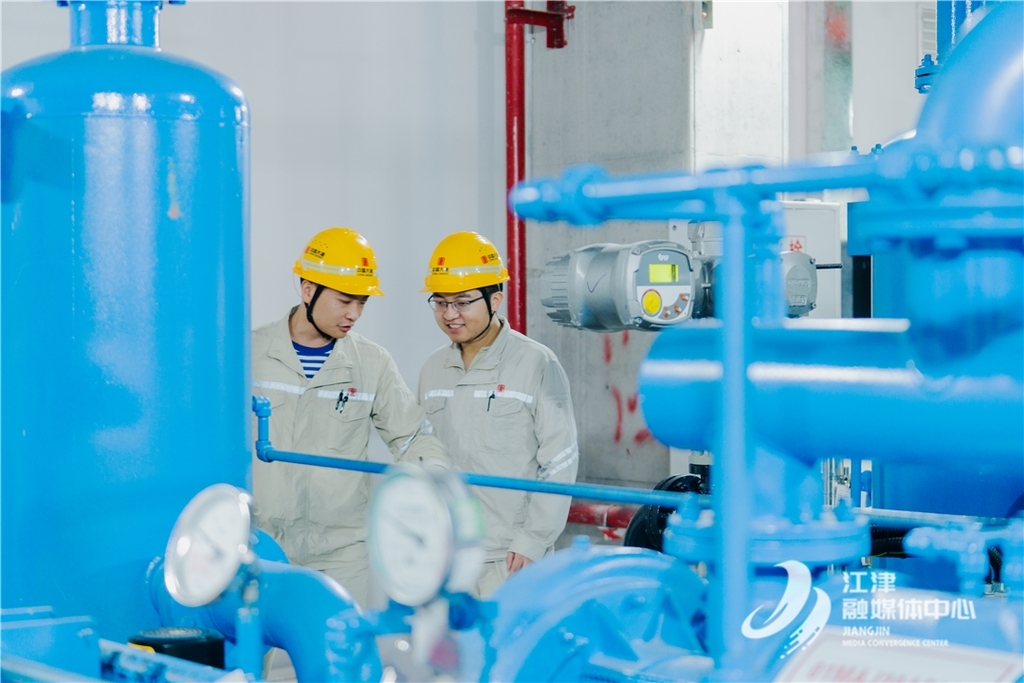

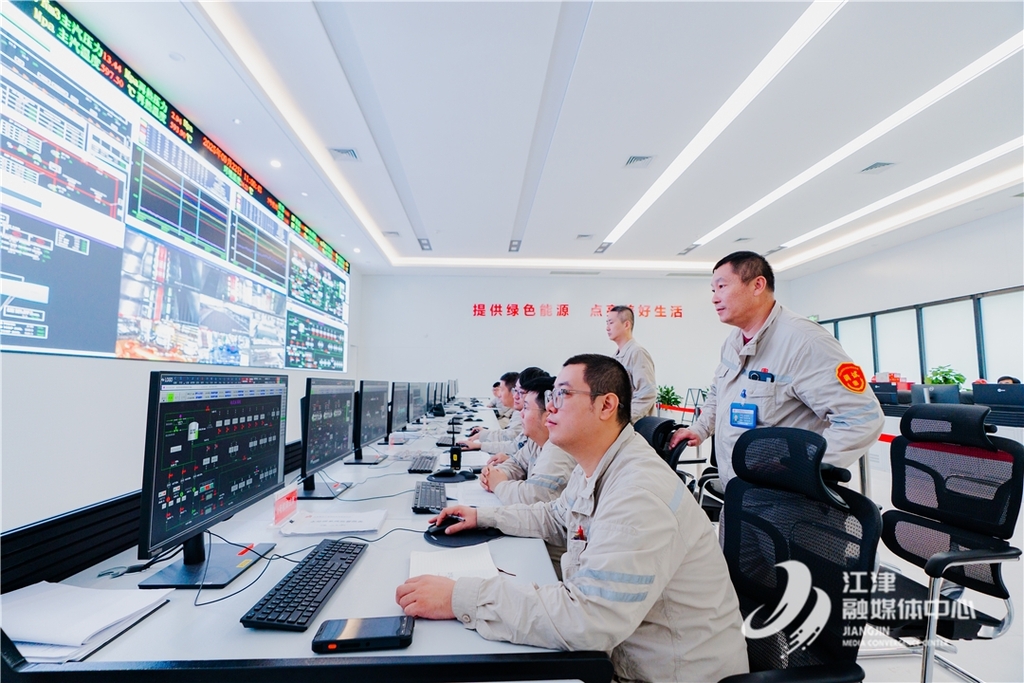

“公司正严格按照《火力发电建设工程启动试运及验收规程》开展设备监测和参数优化,确保机组以最佳状态投入商业运营。”该公司负责人李方表示,为确保顺利通过168小时连续满负荷试运行,参建单位以“零隐患、零偏差、零事故”为目标,严格落实项目建设主体责任,各级人员24小时坚守岗位,强化设备运行管控,严密监控各项生产指标,确保1号机组运行状况达到火力发电建设工程启动试运及验收标准,关键性能指标均优于设计标准。


随着1号机组试运行启动,2号机组建设也进入冲刺阶段,预计2025年11月全面投产后,将进一步增强重庆电网的调峰能力和供电可靠性,为成渝地区双城经济圈建设提供绿色能源保障。
编辑:马世豪
编审:王鹏
